Смета капитальных затрат (сметно-финансовый расчет)

Территориальный коэффициент к сметной стоимости (по Красноярскому краю):

- для прокладки линий - 1,09;

- для линий - 1,07;

- к полной стоимости - 1,08 (если расчёт ведётся по общей сметной стоимости КЛ в графе 8).

Непредвиденные затраты принимаем в размере 5 % от стоимости КЛ и её прокладки.

Находим общую сметную стоимость КЛ

Сметная стоимость всей схемы электроснабжения

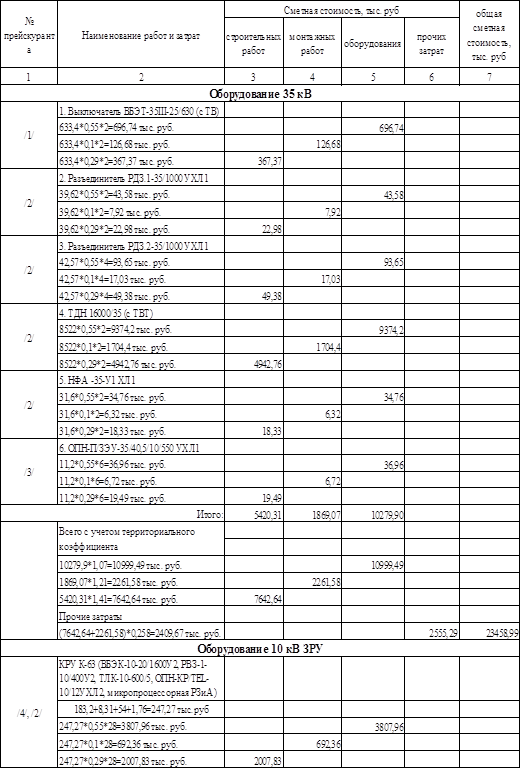

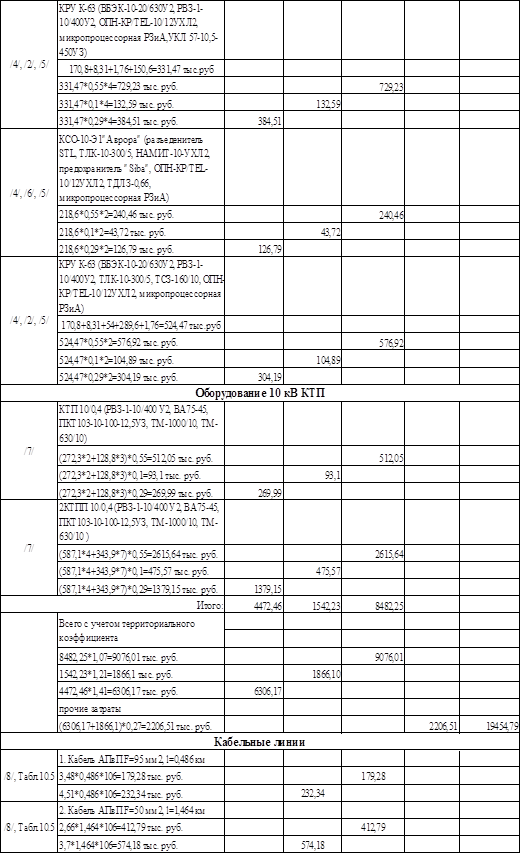

Для определения стоимости системы электроснабжения завода тяжелого машиностроения в таблице 2.1 составлена смета, включающей в себя затраты на приобретение оборудования и приспособлений, на строительные и монтажные работы с учетом территориальных коэффициентов.

Смета на строительство схемы электроснабжения Электроаппаратного завода

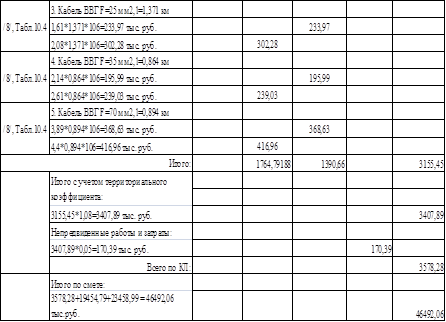

Сметная стоимость 46492,06 тыс. руб.

Смета составлена в ценах 2010 года.

капитальный затрата электроэнергия себестоимость

Перейти на страницу: 1 2

Еще статьи по экономике

Технико-экономическое обоснование модернизации оборудования в глиноземном цехе филиала ОАО БАЗ-СУАЛ
Главными целями развития металлургической промышленности России на период до 2020 года является обеспечение растущего спроса на металлопродукцию в необходимых номенклатуре, качестве и объемах поставок металлопо ...

Создание и организация работы конно-туристической базы
Общее описание проекта Проект носит название: «Создание и организация работы КТБ». Целью проекта является создание конной туристической базы на юго-востоке Подмосковья и разработка плана по да ...

Технико-экономическое обоснование совершенствования технологического процесса изготовления детали
Совершенствование технологического процесса имеет большое значение. От правильности его совершенствования может зависеть рентабельность предприятия, трудоемкость изготовления продукции, себестоимость продукции, ...
